現批準《建筑施工竹腳手架安全技術規范》為行業標準,編號為JGJ 254-2011,自2012年5月1日起實施。其中,第3.0.2、4.2.5、6.0.3、6.0.7、8.0.6、8.0.8、8.0.12、8.0.13、8.0.14、8.0.21、8.0.22、8.0.23條為強制性條文,必須嚴格執行。
本規范由我部標準定額研究所組織中國建筑工業出版社出版發行。
中華人民共和國住房和城鄉建設部
2011年l2月6日
前言
前 言
根據原國家計劃委員會《關于印發(1989年年度工程建設城建、建工行業標準制訂、修訂計劃)的通知》(計綜合[1989]30號)的要求,規范編制組經廣泛調查研究,認真總結實踐經驗,參考有關國際標準和國外先進標準,并在廣泛征求意見的基礎上.編制本規范。
本規范的主要技術內容是:1.總則;2.術語和符號;3.基本規定;4.材料;5.構造與搭設;6.拆除;7.檢查與驗收;8.安全管理。
本規范中以黑體字標志的條文為強制性條文,必須嚴格執行。
本規范由住房和城鄉建設部負責管理和對強制性條文的解釋.由深圳市建設(集團)有限公司負責具體技術內容的解釋。執行過程中如有意見和建議,請寄送深圳市建設(集團)有限公司(地址:深圳市紅嶺中路2118號,郵政編碼:518008)。
本規范主編單位: 深圳市建設(集團)有限公司
湖南長大建設集團股份有限公司
本規范參編單位: 哈爾濱工業大學
江西省建設工程安全質量監督管理局
深圳市鵬城建筑集團有限公司
上海嘉實(集團)有限公司
本規范參加單位: 蕪湖第一建筑工程公司
本規范主要起草人員:劉宗仁 肖 營 陳志龍 郭 寧
張文祥 李天成 周妙玲 盧 亮
李 盛 王紹君 姜慶遠 涂新華
陳曉輝 賈元祥 祝尚福 錢 勇
黃愛平 萬 強 李世鐘 蔡希杰
黃 秦 李發林 施五四
本規范主要審查人員:陳火炎 劉聯偉 卓 新 葛興杰
李根木 藍九元 楊承惁 朱學農
劉新玉
1 總則
1.0.1 為在竹腳手架的設計、搭設、驗收和拆除中貫徹執行國家安全生產法規,做到技術先進、安全適用、經濟合理,制定本規范。
1.0.2 本規范適用于工業與民用建筑工程施工中落地式雙排竹腳手架、滿堂竹腳手架的設計、搭設與使用。
1.0.3 竹腳手架不得用于模板支撐架,不得作為結構受力架體使用.也不得用于外墻使用易燃保溫隔熱材料的建筑物。
1.0.4 竹腳手架的設計、搭設與使用,除應符合本規范外,尚應符合國家現行有關標準的規定。
2 術語和符號
3 基本規定
3.0.1 在竹腳手架搭設和拆除前,應根據本規范的規定對竹腳手架進行設計,并應編制專項施工方案。專項施工方案應包括下列內容:
1 工程概況、設計依據、搭設條件、搭設方案設計。
2 腳手架搭設的施工圖,且應包括以下各類圖紙:
1) 架體的平面、立面、剖面圖;
2) 連墻件的布置圖;
3) 轉角、門洞口的構造;
4) 斜道布置及構造圖;
5) 主要節點構造圖。
3 基礎做法及要求。
4 架體搭設和拆除的程序和方法。
5 季節性施工措施。
6 質量保證措施。
7 架體搭設、使用、拆除的安全技術措施。
8 應急預案。
3.0.2 嚴禁搭設單排竹腳手架。雙排竹腳手架的搭設高度不得超過24m,滿堂架搭設高度不得超過15m。
3.0.3 竹腳手架使用地區10年一遇的基本風壓大于0.50KN/m2的,應對竹腳手架采取必要的加固措施。

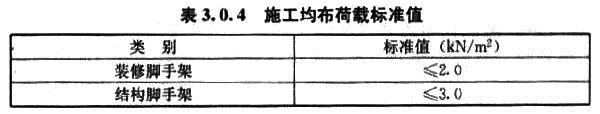

3.0.4 竹腳手架作業層上的施工均布荷載標準值應符合表3.0.4的規定。

3.0.5 在兩縱向立桿間的同一跨度內,用于結構施工的竹腳手架沿豎直方向同時作業不得超過1層;用于裝飾施工的竹腳手架沿豎直方向同時作業不得超過2層。

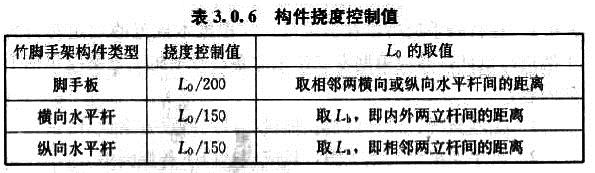

3.0.6 竹腳手架構件的撓度控制值應符合表3.0.6的規定。

3.0.7 竹腳手架的地基處理應按本規范第5.1.4條執行。
3.0.8 竹腳手架的基礎、整體構造和連墻件,應進行必要的設計和驗算。
3.0.9 連墻件應結合建筑物或構筑物的結構確定其使用材料、連接方法和設置位置。
3.0.10 竹腳手架的門洞口、通道應采取必要的加強措施和安全防護措施。
3.0.11 竹腳手架應綁扎牢固,節點應可靠連接。
3.0.12 竹腳手架的使用期限不宜超過1年,否則應對桿件及節點進行檢查,并應按本規范第5.1.9條的綁扎要求進行加固。
4 材料
5 構造與搭設
6 拆除
6.0.1 竹腳手架拆除應按拆除方案組織施工,拆除前應對作業人員作書面的安全技術交底。
6.0.2 拆除竹腳手架前,應作好下列準備工作:
1 應對即將拆除的竹腳手架全面檢查;
2 應根據檢查結果補充完善竹腳手架拆除方案.并應經方案原審批人批準后實施;
3 應清除竹腳手架上雜物及地面障礙物。
6.0.3 拆除竹腳手架時。應符合下列規定:
1 拆除作業必須由上而下逐層進行。嚴禁上下同時作業,嚴禁斬斷或剪斷整層綁扎材料后整層滑塌、整層推倒或拉倒;
2 連墻件必須隨竹腳手架逐層拆除。嚴禁先將整層或數層連墻件拆除后再拆除架體;分段拆除時高差不應大于2步。
6.0.4 拆除竹腳手架的縱向水平桿、剪刀撐時,應先拆中間的綁扎點,后拆兩頭的綁扎點,并應由中間的拆除人員往下傳遞桿件。
6.0.5 當竹腳手架拆至下部三步架高時,應先在適當位置設置臨時拋撐對架體加固后,再拆除連墻件。
6.0.6 當竹腳手架需分段拆除時.架體不拆除部分的兩端應按本規范第5.1.13~5.1.15條的規定采取加固措施。
6.0.7 拆下的竹腳手架各種桿件、腳手板等材料,應向下傳遞或用索具吊運至地面。嚴禁拋擲至地面。
6.0.8 運至地面的竹腳手架各種桿件,應及時清理,并應分品種、規格運至指定地點碼放。
7 檢查與驗收
8 安全管理
8.0.1 施工企業的項目負責人應對竹腳手架搭設和拆除的安全管理負責,并應組織制定和落實項目安全生產責任制、安全生產規章制度和操作規程。項目負責人應組織技術人員對所有進場的施工人員進行安全教育和技術培訓。
8.0.2 工地應配備專、兼職消防安全管理人員,負責施工現場的日常消防安全管理工作。
8.0.3 竹腳手架的搭設、拆除應由專業架子工施工。架子工應經考核,合格后方可持證上崗。
8.0.4 竹桿及腳手板應相對集中放置,放置地點離建筑物不應少于10m,并應遠離火源。堆放地點應有明顯標識。
8.0.5 竹桿應按長短、粗細分別堆放。露天堆放時,應將竹桿豎立放置,不得就地平堆。竹篾在貯運過程中不得受雨水浸淋,不得沾染石灰、水泥,不得隨地堆放,應懸掛在通風、干燥處。
8.0.6 當搭設、拆除竹腳手架時.必須設置警戒線、警戒標志,并應派專人看護,非作業人員嚴禁入內。
8.0.7 竹腳手架搭設過程中,應及時設置掃地桿、連墻件、斜撐、拋撐、剪刀撐以及必要的纜繩和吊索。搭設完畢應進行檢查驗收,并應確認合格后使用。
8.0.8 當雙排腳手架搭設高度達到三步架高時,應隨搭隨設連墻件、剪刀撐等桿件,且不得隨意拆除。當腳手架下部暫不能設連墻件時應設置拋撐。
8.0.9 搭設、拆除竹腳手架時,作業層應鋪設腳手板,操作人員應按規定使用安全防護用品,穿防滑鞋。
8.0.10 竹腳手架外側應掛密目式安全立網,網間應嚴密,防止墜物傷人。
8.0.11 臨街搭設、拆除竹腳手架時,外側應有防止墜物傷人的安全防護措施。
8.0.12 在竹腳手架使用期間,嚴禁拆除下列桿件:
1 主節點處的縱、橫向水平桿,縱、橫向掃地桿;
2 頂撐;
3 剪刀撐;
4 連墻件。
8.0.13 在竹腳手架使用期間,不得在腳手架基礎及其鄰近處進行挖掘作業。
8.0.14 竹腳手架作業層上嚴禁超載。
8.0.15 不得將模板支架、其他設備的纜風繩、混凝土泵管、卸料平臺等固定在腳手架上。不得在竹腳手架上懸掛起重設備。
8.0.16 不得攀登架體上下。
8.0.17 在使用過程中.應對竹腳手架經常性地檢查和維護,并應及時清理架體上的垃圾或雜物。
8.0.18 施工中發現竹腳手架有安全隱患時,應及時解決;危及人身安全時,應立即停止作業,并應組織作業人員撤離到安全區域。
8.0.19 6級及以上大風、大霧、大雨、大雪及凍雨等惡劣天氣下應暫停在腳手架上作業。雨、雪、霜后上架操作應采取防滑措施,并應掃除積雪。
8.0.20 在竹腳手架使用過程中,當預見可能遇到8級及以上的強風天氣或超過本規范第3.0.3條規定的風壓值時,應對架體采取臨時加固措施。
8.0.21 工地應設置足夠的消防水源和臨時消防系統,竹材堆放處應設置消防設備。
8.0.22 當在竹腳手架上進行電焊、機械切割作業時,必須經過批準且有可靠的安全防火措施.并應設專人監管。
8.0.23 施工現場應有動火審批制度,不應在竹腳手架上進行明火作業。
8.0.24 鹵鎢燈燈管距離腳手架桿件不應小于0.5m,且應防范燈管照明引起桿件過熱燃燒。通過架體的導線應設置用耐熱絕緣材料制成的護套,不得使用具有延燃性的絕緣導線。
附錄A 腳手板

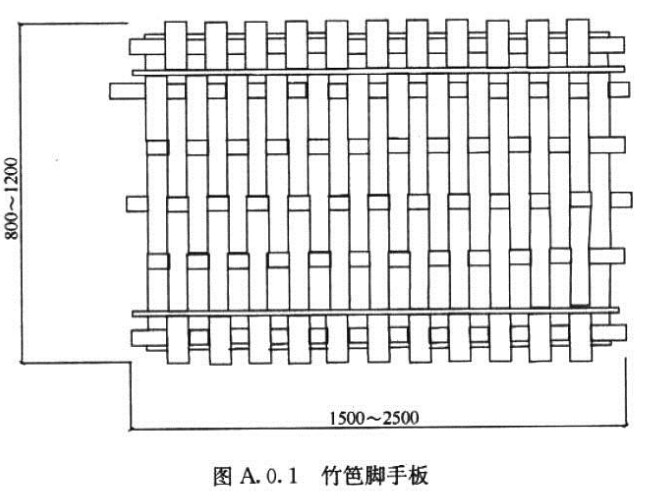

A.0.1 竹笆腳手板應采用平放的竹片縱橫編織而成。縱片不得少于5道且第一道用雙片,橫片應一反一正,四邊端縱橫片交點應用鋼絲穿過鉆孔每道扎牢。竹片厚度不得小于10mm,寬度應為30mm。每塊竹笆腳手板應沿縱向用鋼絲扎兩道寬40mm雙面夾筋,夾筋不得用圓釘固定。竹笆腳手板長應為1.5m~2.5m,寬應為0.8m~1.2m(圖A.0.1)。

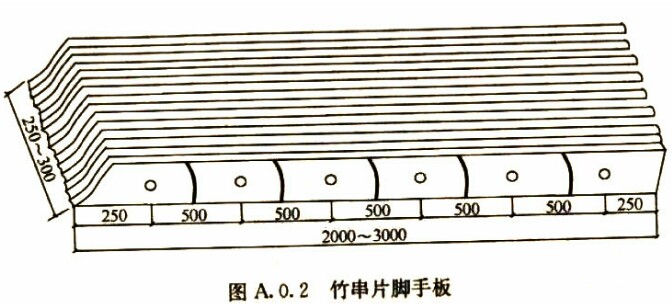

A.0.2 竹串片腳手板應采用螺栓穿過并列的竹片擰緊而成,螺栓直徑應為8mm~10mm,間距應為500mm~600mm,螺栓孔直徑不得大于10mm。板的厚度不得小于50mm,寬度應為250mm~300mm,長度應為2m~3.5m(圖A.0.2)。

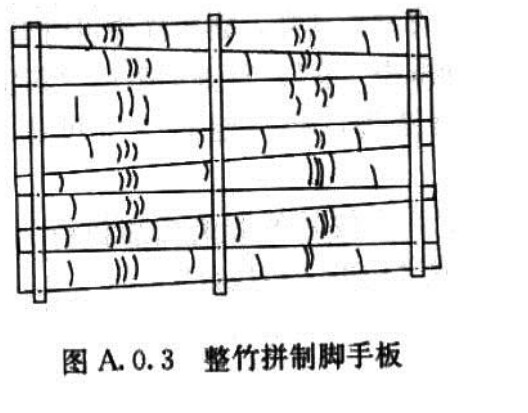

A.0.3 整竹拼制腳手板應采用大頭直徑為30mm,小頭直徑為20mm~25mm的整竹大小頭一順一倒相互排列而成。板長應為0.8m~1.2m,寬應為1.0m。整竹之間應用14號鍍鋅鋼絲編扎,應150mm一道。腳手板兩端及中間應對稱設四道雙面木板條,并應采用鍍鋅鋼絲綁牢(圖A.0.3)。
