(免費下載)GB 51114-2015 露天煤礦施工組織設計規范
1 總 則
1.0.1 為加強露天煤礦建設的施工管理,確保工期,保證工程質量,實現施工安全、高效、經濟,并使露天煤礦施工組織設計科學化、規范化,制定本規范。
1.0.2 本規范適用于新建、改建和擴建的大、中型露天煤礦工程建設項目的施工組織設計。
1.0.3 露天煤礦施工組織設計,應以露天煤礦初步設計或修改的初步設計為依據。
1.0.4 露天煤礦施工組織設計,應貫徹煤炭工業技術政策和有關安全施工、環境保護、資源保護、節約能源和節約用地等政策。
1.0.5 露天煤礦施工組織設計,應堅持專業化協作和社會化服務的原則。
1.0.6 露天煤礦施工組織設計除應符合本規范外,尚應符合國家現行有關標準的規定。
2 術語和符號
3 基本規定
3.0.1 施工組織設計編制應符合下列規定:
1 施工組織設計應涵蓋項目施工準備、設備招標采購、施工圖設計、施工和驗收等全過程。
2 應堅持科學化、規范化的原則,制定有效措施解決施工難題確保重點工程,統籌安排各項工程的施工,增強施工組織設計的針對性和可操作性。
3 應結合露天煤礦建設條件,采用先進可行的施工工藝和方法,制定科學合理的施工方案和計劃,確保施工質量,保證施工工期,降低施工成本。
4 應遵守露天煤礦建設程序,合理安排施工順序,組織好工程間的銜接和搭接,縮短工期。
5 應采用現代項目管理方法和網絡計劃技術,優化施工組織計劃。
6 應制定有效措施保證施工安全,實現安全生產和文明施工,做好節能環保和文物保護工作。
7 應有效利用施工機械和設備,提高施工機械化和自動化水平,改善勞動條件,提高勞動生產率;改建、擴建露天煤礦的施工應充分利用已有的設施、機械和設備。
8 應根據區域氣象和地質條件,科學安排季節性施工和不良地質條件下的施工;合理配置施工資源,保持露天煤礦建設的均衡性和連續性。
9 露天煤礦施工宜利用永久性設施,減少暫設工程和臨時設施,合理布置大型機械設備組裝場地,科學規劃施工總平面,減少施工占地。
10 應合理確定物資儲運方式,優化施工物流配送,保證露天煤礦建設物流調配供應。
3.0.2 施工組織設計應具備下列基礎資料:
1 施工組織總設計所需資料:
1)露天煤礦初步設計文件及安全設施設計、環境保護、水土保持、建筑設計防火、職業病防護設施設計等專篇和礦山地質環境保護與治理恢復方案;
2)露天礦田地質勘探報告;
3)現場實地調查搜集的資料;
4)土地征用和搬遷計劃;
5)其他必需具備的相關資料。
2 單位工程施工組織設計、施工方案和專項施工組織設計還需施工圖等資料。
3.0.3 施工工藝方案、進度計劃和現場平面布置應經多方案論證比較,擇優確定。
3.0.4 大型和重點工程施工方案應在投標階段初步論證的基礎上,在工程實施前進行詳細論證。
3.0.5 采用企業施工工藝標準的內容,應注明引用的企業施工工藝標準的相應章節名稱。
3.0.6 通過質量管理體系、環境管理體系和職業健康安全管理體系認證的企業,應在相關章節中對管理體系文件內容進行說明。
3.0.7 編制單位應依據國家現行標準編制施工組織設計,不得采用國家已廢止的文件和標準。不得在施工組織設計中使用國家和地方明令淘汰和禁止使用的材料、設備和施工工藝。
3.0.8 露天煤礦施工組織設計應分為露天煤礦施工組織總設計、單位工程施工組織設計、施工方案和專項施工組織設計。
3.0.9 露天煤礦施工組織設計應包括下列附加內容:
1 新技術、新工藝、新材料和新設備的應用;
2 施工風險防范;
3 工程創優計劃及保證措施。
3.0.10 露天煤礦施工組織總設計應委托設計或咨詢單位負責編制,并組織審批;其他施工組織設計由施工單位編制,由監理工程師組織審批。施工組織設計的編制、審核和審批應符合下列規定:
1 施工組織設計編制工作應由項目負責人主持,各專業人員參加編寫,由項目負責人和編制單位技術管理等相關部門審核,由編制單位技術負責人審批;
2 編制人、審核人、審批人應具有相應的執業資格和施工管理經驗;
3 根據需要可分階段編制和審批施工組織設計。
3.0.11 施工組織設計文件資料的版式應符合下列要求:
1 文字部分宜采用A4紙,橫道圖、網絡圖宜采用A4、A3或A3加長紙;
2 封面內容應包括工程名稱,編制項目負責人、審核負責人、審批人簽字,編制單位及項目經理部名稱,編制日期;
3 扉頁應有編制單位參加編制人員、審核人員會簽欄;
4 目錄應包括前言、章節、附圖、附表、附件和對應的頁碼;
5 插圖與表格的位置宜靠近相關正文處,并應注明圖表名和圖表編號。插圖的繪制應符合現行國家標準《煤炭露天采礦制圖標準》GB/T 50657的有關規定。
4 工程項目管理
5 施工準備
6 施工部署
7 主體工程施工
8 施工進度計劃
9 資源需求計劃
10 安全、職業衛生和環境保護
11 施工組織設計的審批和修改
11.0.1 施工組織設計應在露天煤礦建設工程開工前進行編制,并應按主管部門規定的程序批準。
11.0.2 遇下列情況時,應按本規范第3.0.10條的規定對施工組織設計進行修改或調整:
1 由于工期、質量等主要合同條款的變更;
2 修改初步設計或工程變更;
3 施工條件變化或法律法規變化;
4 工程停工、不可抗拒事件的發生;
5 發包人或承包人違約;
6 發包人和監理人審批提出的修改意見。
附錄A 露天煤礦工程項目劃分體系
A.0.1 露天煤礦工程項目應按下列幾個層次劃分:
1 基本建設項目:一般由設計文件規定的若干個有內在聯系的單項工程所組成,也可以是一個獨立的工程?;窘ㄔO項目一般劃分為單項工程、單位工程、分部工程及分項工程。
2 單項工程:有獨立的設計文件,建成后能獨立發揮效益或生產設計確定產品的工程等。
3 單位工程:單項工程中具有獨立施工條件的工程,是單項工程的組成部分。
A.0.2 露天煤礦單位工程應按表A.0.2劃分。

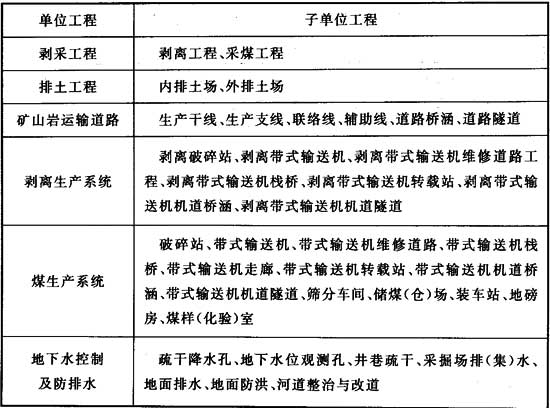

表A.0.2 露天煤礦建設項目單位工程劃分表

注:由于露天煤礦的建設條件、開采工藝等不盡相同,單位工程內容有所不同,可根據露天煤礦項目建設的具體組成對單位工程的內容進行調整。鐵路工程、選煤廠工程與露天煤礦并列為單項工程,不在本規范之列。
附錄B 施工階段劃分和建設工期
B.0.1 建設工期應包括建設項目(或單項工程、單位工程)實施階段、項目生產準備階段、竣工驗收與移交階段、建設項目收尾階段的各個階段工期之和。
B.0.2 建設項目或單項工程建設總工期應包括項目施工準備階段、項目實施階段、項目生產準備階段、竣工驗收與移交階段、建設項目收尾階段的各個階段工期之和。
B.0.3 建設項目或單項工程施工準備期應為完成項目施工準備階段各項施工的工期。
B.0.4 建設項目或單項工程施工工期應為項目項目實施階段、項目生產準備階段、竣工驗收與移交階段各個階段工期之和。
B.0.5 建設項目或單項工程收尾工期應為建設項目完成收尾階段各項施工的工期。
