(免費下載)NB/T 31007-2011 風電場工程勘察設計收費標準
1 總 則
1.0.1 為規范風電場工程勘察設計收費行為,細化陸上、海上風電場工程勘察設計收費,在原國家發展計劃委員會、建設部頒布的《工程勘察設計收費標準(2002年修訂本)》基礎上,制定本標準。
1.0.2 本標準適用于新建的陸上、海上風電場工程,其他風電場工程參照執行。
1.0.3 本標準是對《工程勘察設計收費標準(2002年修訂本)》中風電場工程收費標準的補充條款,本標準條款未涉及部分仍執行《工程勘察設計收費標準(2002年修訂本)》中對風電場工程的相關規定。
1.0.4 本標準規定風電場工程勘察設計按規劃階段、預可行性研究階段、可行性研究階段、招標設計階段、施工圖設計階段五個階段劃分。
1.0.5 風電場工程勘察設計各階段勘察設計工作內容及深度應遵循相應階段的勘察設計規程、規范要求。
1. 0.6 各階段工作內容不包括以下專項(專題)編制服務收費:壞境影響評價報告書(表)或海洋環境影響評價報告書(表)、土地預審及勘界報告或用海預審文件、地質災害評估報告、壓覆礦產資源調查報告、海域使用論證報告、海纜路由論證報告、通航安全評估報告、海纜穿越海堤論證報告、安全預評價報告、接入系統設計報告、項目申請報告和其他根據有關法律法規應提交但不屬于本標準的項目。
2 工程設計收費標準
2. 0.1 工程設計費按照下列公式計算:
工程設計收費=工程設計收費基準價×補充調整系數K
×(1±浮動幅度值)
工程設計收費基準價=基本設計收費+其他設計收費
基本設計收費=工程設計收費基價×專業調整系數
×工程復雜程度調整系數×附加調整系數
2.0.2 補充調整系數K按以下公式計算:
補充調整系數K=補充調整系數K1×補充調整系數K2
補充調整系數K1根據設計復雜程度或工程條件確定。
補充調整系數K2根據裝機容量確定。
1 補充調整系數K1的確定:

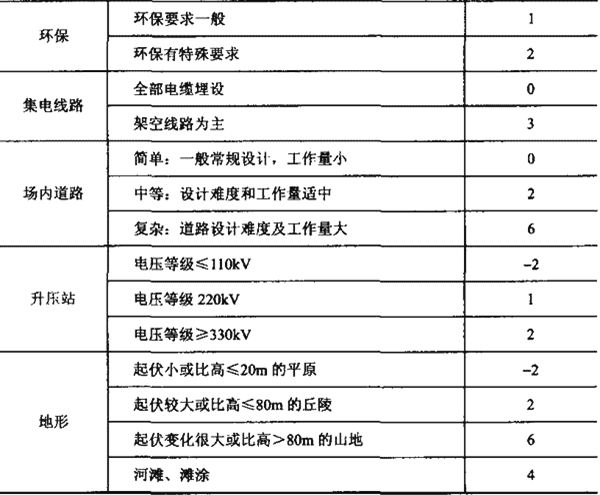

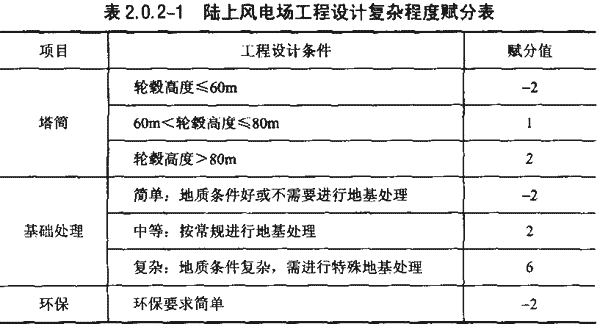

1) 對陸上風電場,首先根據工程復雜程度賦分表(見表2.0.2-1)計算賦分值,然后根據賦分值確定相應的補充調整系數K1(見表2. 0.2-2)。

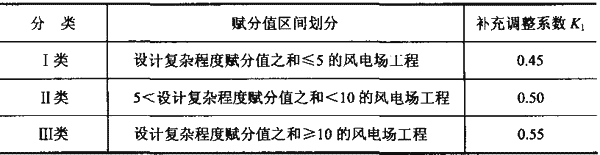

表2.0.2-2陸上風電場工程設計復雜程度補充調整系數K1表

風電場地形條件比高大于等于200m的山區風電場場內交通道路的設計費另行計算。
2) 對海上風電場項目根據工程的具體情況確定K1取值(見表2.0.2-3)。

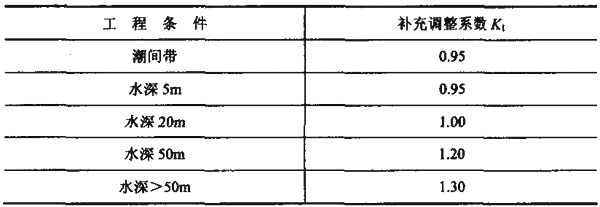

表2.0.2-3海上風電場工程補充調整系數K1表

當水深介于兩子目之間時,采用內插法計算。

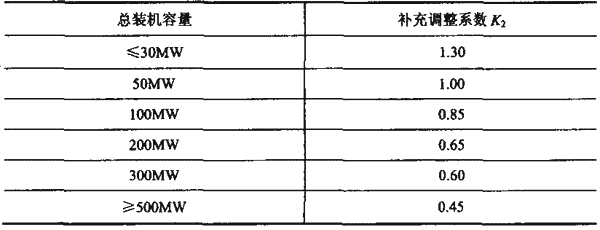

2補充調整系數K2的確定見表2.0.2-4。
表2.0.2-4風電場工程補充調整系數K2表

當總裝機容量介于兩子目之間時,采用內插法計算。
2.0.3各階段設計收費等于工程設計收費乘以各設計階段工作量比例。風電場工程各設計階段工作量比例見表2.0.3-1。
表2.0.3-1風電場工程各設計階段工作量比例表

注預可行性研究和可行性研究兩階段工作合并直接開展可行性研究設計工作時,則可行性研究階段設計費乘1.4的系數。
3 工程勘察收費標準

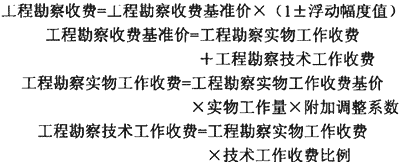

3.0.1 工程勘察費按照下列公式計算:

3.0.2 陸上風電場工程勘察收費執行《工程勘察收費標準(2002年修訂本)》中的通用工程勘察收費標準,海上風電場工程勘察收費執行海洋工程勘察收費標準。
預可行性研究、可行性研究、招標設計階段的勘察實物工作量應根據相應階段規程、規范要求確定。
3.0.3 規劃階段收費按預可行性研究階段勘察收費額的25%計算。施工圖設計階段收費按招標設計階段勘察收費額的30%計算。
3.0.4 預可行性研究和可行性研究兩階段工作合并直接開展可行性研究工作時,則可行性研究階段勘察收費乘1.4的調整系數。
3.0.5 工程勘察作業準備費主要包括辦理工程勘察相關許可,以及購買有關資料的費用;拆除障礙物,開挖以及恢復地下管線費;修通至作業現場道路,接通電源、水源及平整場地費;勘察材料以及加工費;勘察作業大型機具搬運費;青苗、樹木賠償以及勘察作業臨時占地(海)補償費;勘察人臨時生產、生活設施租用或建設費等。
工程勘察作業準備費按照相應階段工程勘察收費基準價的10%~15%計算收費。
海上風電項目船上作業避風及候潮過程中發生的租用大型船只的費用由發包人另行支付。
