2022年|全國核電運行情況(2022年1-3月)
5月6日,中國核能行業協會發布2022年1-3月全國核電運行情況。
截至2022年3月31日,我國運行[1]核電機組共54臺(不含臺灣地區),裝機容量為55805.74MWe(額定裝機容量)。2022年1-3月全國共有1臺核電機組首次裝料,詳見表1。

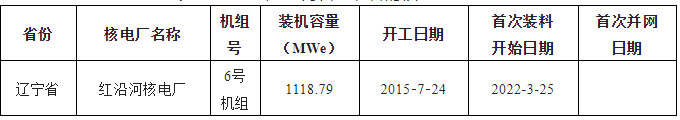

表1:2022年1-3月首次裝料的核電機組信息

一、核電生產情況
2022年1-3月,全國累計發電量為19922.2億千瓦時[2],運行核電機組累計發電量為989.83億千瓦時[3],占全國累計發電量的4.97%,詳見圖1。

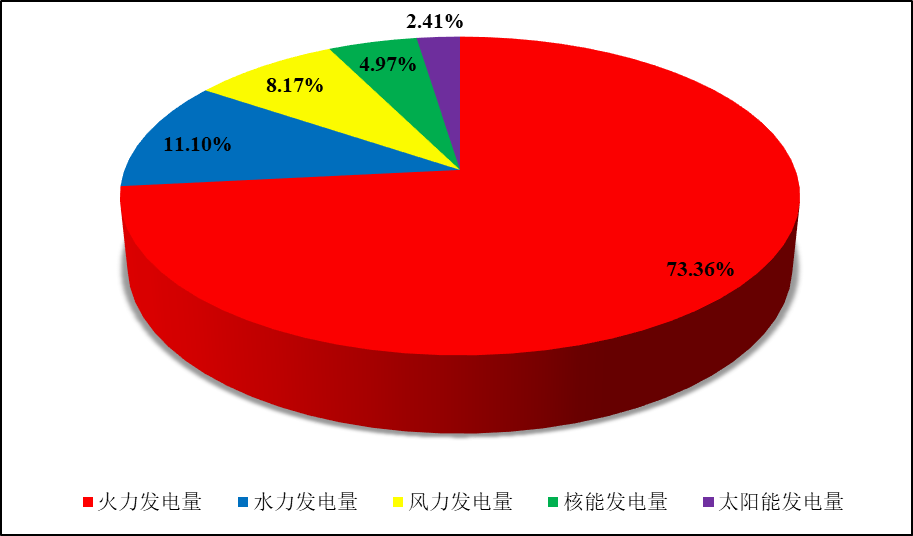

圖1:2022年1-3月全國發電量統計分布

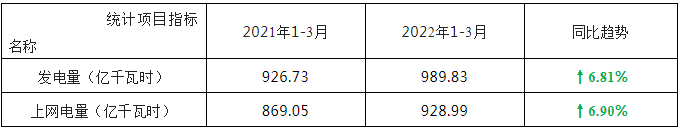

2022年1-3月,全國運行核電機組累計發電量為989.83億千瓦時,比2021年同期上升了6.81%;累計上網電量為928.99億千瓦時,比2021年同期上升了6.90%,詳見表2。與燃煤發電相比,核能發電相當于減少燃燒標準煤2036.35萬噸[4],減少排放二氧化碳5335.25萬噸、二氧化硫17.31萬噸、氮氧化物15.07萬噸[5]。
2022年1-3月,核電設備利用小時數[6]為1817.22小時,平均機組能力因子[7]為90.30%,詳見表3。2021年和2022年全國運行核電機組各月發電量和上網電量趨勢分別見圖2和圖3。
表2:2022年1-3月核電電力生產指標統計表

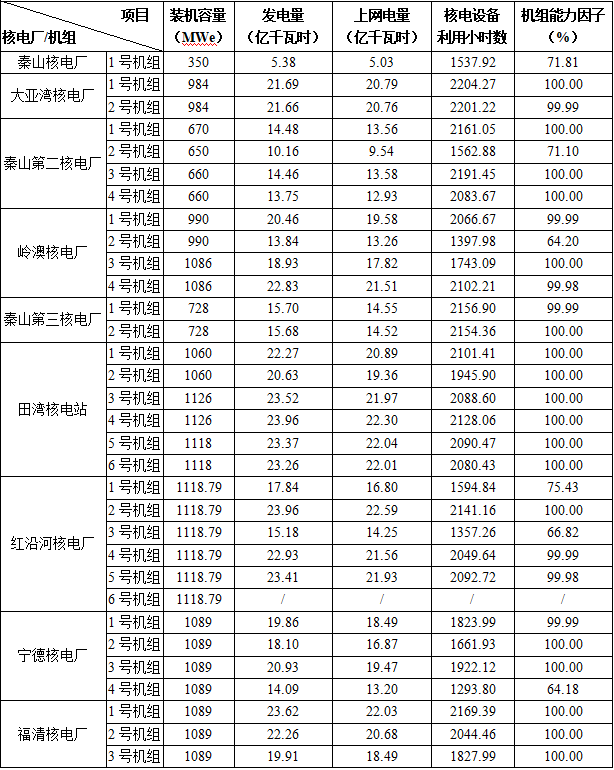

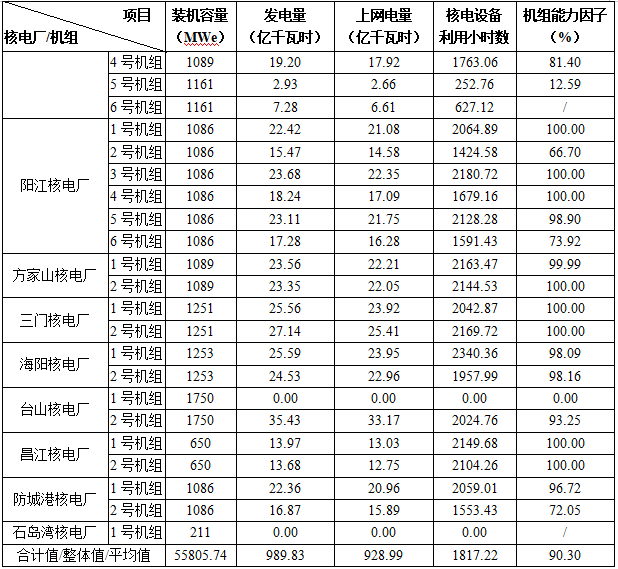

表3:2022年1-3月54臺運行核電機組電力生產情況統計表[8]


說明:
1)紅沿河核電廠6號機組于2022年3月25日開始首次裝料,截至3月底暫未并網,發電量、上網電量、核電設備利用小時數和機組能力因子暫不適用統計。
2)福清核電廠6號機組于2022年3月25日具備商運條件,截至3月底機組能力因子暫不適用統計。
3)臺山核電廠1號機組于2021年7月31日開始臨停檢修,截至2022年3月31日暫未結束。
4)石島灣核電廠1號機組于2021年8月21日首次裝料,截止2022年3月底暫未商運,機組能力因子暫不適用統計。
5)本表“合計值/整體值/平均值”中,裝機容量、發電量、上網電量為各機組合計值,核電設備利用小時數為全部機組整體值,機組能力因子為全部機組的算數平均值。
